アローダイアグラムで表されるプロジェクトは,完了までに最少で何日を要するか。

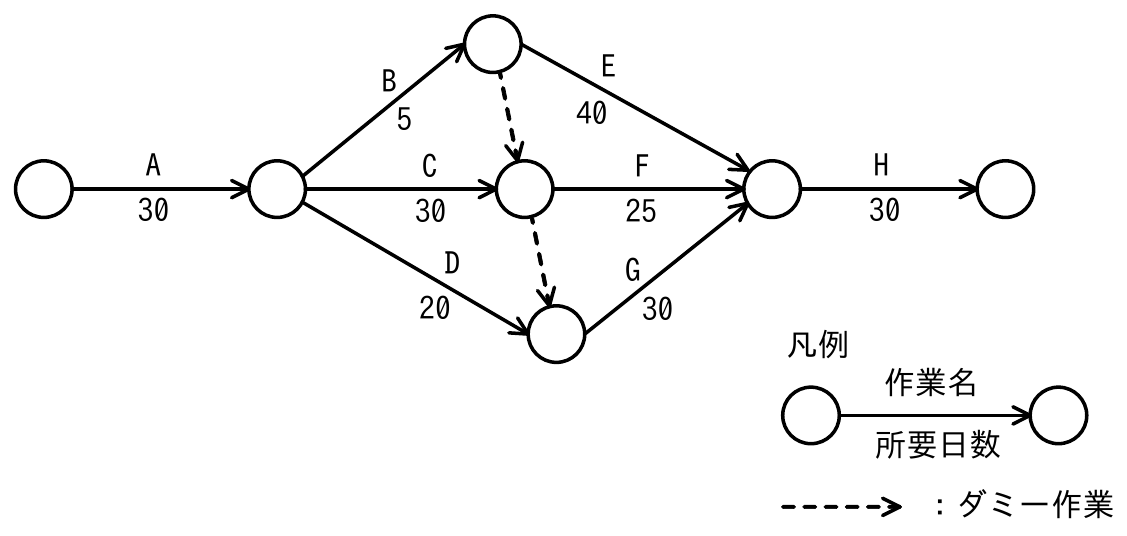

図の内容(文字)
結合点を①〜⑦とする(原文では番号なしの丸)。
①→② 作業A 30
②→③ 作業B 5
②→④ 作業C 30
②→⑤ 作業D 20
③→⑥ 作業E 40
③→④ ダミー作業(破線矢印)
④→⑥ 作業F 25
④→⑤ ダミー作業(破線矢印)
⑤→⑥ 作業G 30
⑥→⑦ 作業H 30
凡例:○—作業名/所要日数→○、破線矢印:ダミー作業
マネジメント系
アローダイアグラムで表されるプロジェクトは,完了までに最少で何日を要するか。
